集专业人员走向规范化团队
时间:2015年05月28日 阅览:

集专业人员走向规范化团队

--记聚源工程建设公司电热部

“一二三,准备!起吊!”

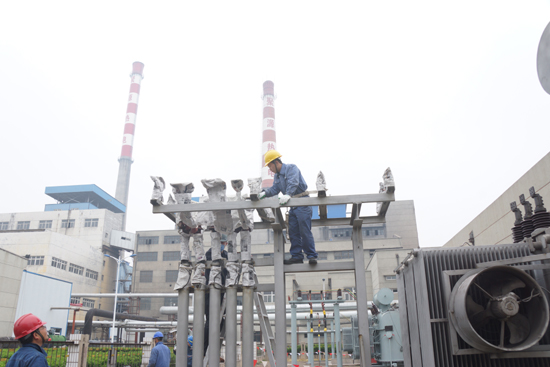

钢丝绳绷得笔直,在检修工地,12吨的吊车有力地吊起一台2万千伏变压器外罩。4月11日上午12:00,济宁聚源工程建设有限责任公司电热部10余名电气工作人员正在协作对3#主变开展检修作业。这虽然是该单位最后的一台需要检修的电气设备,但工作人员却没有丝毫放松对工期和质量的要求。严谨、认真的态度融入在工作的每个细节之中。

兖州聚热电这次3台主变压器的检修可谓是时间紧、任务重,为保证系统安全和高效,运行十多年的变压器这次大修不能再拖,而系统的停电时间和用电需求及相关效益也是要求最短时间恢复运行,这样大修时间周期已由五天压缩到三天,为出色完成任务,交出一个满意的答卷,工程公司电热部精心筹划、研究,从工序时间的安排、人员的组织、备品备件的准备,预案的切磋成型都要求做到尽善尽美,同志们在工作中真正的发扬了不怕苦、不怕累、不畏坚的精神,每天早晨七点到场,晚上挑灯夜战加班到十点十一点,披星戴月每天都半夜到家,为提前完工,实现早日供电,他们兢兢业业,不辞劳苦,因为他们知道,送电每提前一小时发电供电带来的社会效益和经济效益是巨大的。速度虽然是重要的,但他们对检修中安全和质量没有一丝松懈,不放过每一个微小的检查和检验。

济宁聚热电检修公司与原工程建设公司人员合并以来,电热部在人员和技术力量方面得到了壮大,在分管领导许经理的带领下,电热部依托多年累积的检修经验和管理基础,专业化的检修队伍,不断完善完善自我,开拓进取,提升检修能力和工作效率,十多年中完成了集团内外四十余项工程,电压等级涉及从10KV、35KV及110KV的安装、检修和调试,从15兆瓦到300兆瓦、600兆瓦机组检修的跳跃,从电厂发电配电到大线路及系统调试的进步,这一次也是在克服各种困难的条件下,原定6天2台1.6万的变压器检修工期缩短为4天,原定3天的1台2万千伏安的变压器缩短为2天,圆满完成了此次检修任务,得到了兖州聚源热电公司领导的赞赏,同时创造了工程公司首次检修2万变压器大修用时最短的纪录,实现了主变检修新的跨越。

借助“大检修”体系建设,聚源工程建设电热部不断拓展了电气热工检修的广度和深度,在项目管理系统中借鉴电力公司先进经验,实现对检修业务流程的全过程文件包管理,电子文档管理,技术文件的信息化管理,建立了“工程公司,天天向上”微信群,做到时事共享;按照公司规范化管理要求,确保自觉做好日工作计划、周工作计划、月工作计划的制定、审核、发布流程,完成了对项目流程的全过程管控。在加强信息化管理同时,公司还注重对年轻人的培养和锻炼。“电热部现在吸收了不少年轻人,他们有活力有干劲,再经过几次大型检修他们中有的就可以出师了!”项目经理胡险峰对检修队伍中后生力量的突出表现感到了无限希望。

4月12日,总体工期提前3天完工,4月13日他们又马不停蹄的踏上去连云港沙钢集团的征程,挑战更高的任务……
