——鱼台宏昌达余热发电厂保运工作正式拉开帷幕


随着国家对环保工作的整治,一些高污染行业将逐步退出历史的舞台,主力推行新能源的发展。而我们东郊热电公司也迎来了转型的发展年。2017年底我公司与鱼台宏昌达余热发电厂签订了为期三年的包运合同,打响了企业转型人员分流的第一枪。也充分体现了公司领导能够为我们职工早为之所而煞费苦心,让我们对未来充满了美好的憧憬!

 风雨无阻赶工期

凝心聚力谋发展  承前启后创未来

余热发电厂自4月份开工以来,按照公示领导的要求,我厂派出技术及管理人员逐步进入筹建项目工作组。每日早6点多坐班车赶赴现场协助安装、调试工作,以提前介入的方式尽快熟悉工作环境及及机械性能,为今后正式进入保运工作打下良好基础。每天工作到晚7点才能到家,没人产生任何怨言。

819日,济宁下起了20年不遇的倾盆大雨。而这天正好是机组的安装工作的收尾关键阶段,为保证如期完成,我们全体保运人员自觉准时的到达了集合点坐上班车赶赴现场。尽管雨水冰冷、积水过膝,但我们怀着一颗炙热的心。强烈的责任感驱使着我们不能当逃兵。实践证明正是这种精神促使我们的“好温暖”品牌,在全国热电行业中首屈一指。

日夜奋战首冲成功

凝心聚力谋发展  承前启后创未来

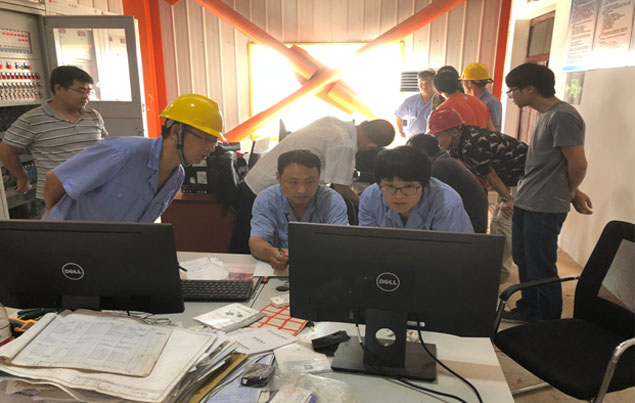

宏昌达余热发电机组N61.6机组安装工作于2018820全部结束。经厂领导班子研究决定,保运人员全部到位对机组性能参数进行学习了解,尽快的适应工作环境。随着安装工作与静态调试工作的结束,机组下一步进入动态试验调试阶段,定于21日早对N61.6发电机组进行首次冲转实验。

冲转过程中机组暴露出许多问题,例如:导气管法兰错口漏汽、凝结泵出力不稳定等缺陷多次停机消缺,提高了机组的安全性和稳定性。

炉子方面也出现了参数低于机组设计压力、温度值的现象,经了解该公司有容量为2×72×12两条煅焦线四台煅烧炉,煅后石油焦的生产线是一个独立单位控制炉膛的温度和负压,锅炉操作员只负责汽包水位和温度,煅后石油焦的产量来决定录档温度的高低,所以很难控制压力参数的稳定。

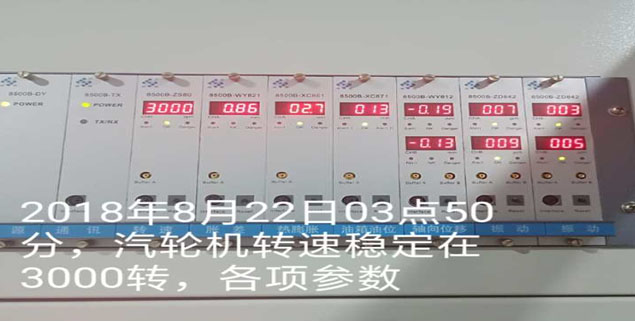

我们轮流倒班积极配合对机组进行整改,在23日凌晨1:30具备了冲转条件,3:50分机组均匀升负荷至3000r/min,检查各系统设备运行正常稳定,机组的主要参数如:温差、膨胀、振动、轴向位移等均正常,动态各项试验参数均符合标准,经过日夜的奋战和各方的努力,汽轮机顺利升入3000 r/min,首冲成功为并网工作奠定了基础。

凝心聚力谋发展  承前启后创未来


鱼台宏昌达余热发电厂一次并网成功

凝心聚力谋发展  承前启后创未来

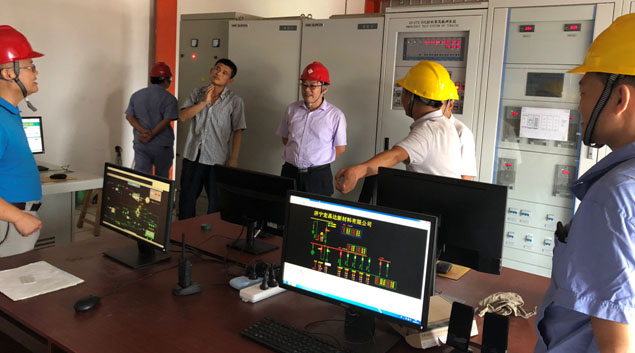

831日鱼台宏昌达余热发电厂一次并网成功,目前机组各系统状态、参数正常运行指标良好,热电公司副总经理白树雷对并网前的验收工作做了周密的部署,做好了事故预想及安全实验,使得电业局的验收一次通过。所有保护均正常投入,各项参数均满足工况要求,经申请市电业局调度同意后,于831日早1030并网,达到一次并网成功。

凝心聚力谋发展  承前启后创未来


并网前一天,公司总经理丁洁、副总经理白树雷及相关领导,亲临鱼台宏昌达余热发电厂,对现场工作进行检查指导并探视慰问员工的生活情况。并对我们保运人员在以后保运工作提出了严格的要求,确保安全生产、满发少损。

并网的成功标志着我们的保运工作正式开始,我们将会用饱满的热情和认真的态度去迎接新的挑战,在困难中锻炼能力,在反思中进行自我提高。今后的工作中我们一定要大事讲原则,小事讲风格,为“好温暖”品牌增光添彩。
